9月19日,随着220kV鹰桥I线(217间隔)、鹰桥II线(218 间隔)送电试验各项数据复核无误,由成蜀电力集团运检团队承建的鹰潭500kV变电站220kV鹰桥双回线电流互感器(CT)更换技改项目圆满完成,鹰桥I、II线恢复正常运行,消除该双回出线设备隐患,进一步筑牢赣东北220kV主网安全运行基础。

鹰潭500kV变电站是江西电网赣东北区域重要枢纽变电站,站内 220kV217鹰桥I线、218 鹰桥II线为区域关键输电通道,承担鹰潭本地负荷供电及电网联络交换任务。本次改造涉及两个出线间隔电流互感器,原有设备投运时间较长,受长期带电运行影响,存在绝缘老化、测量及保护误差超标风险,一旦发生设备故障,将威胁区域电网稳定。

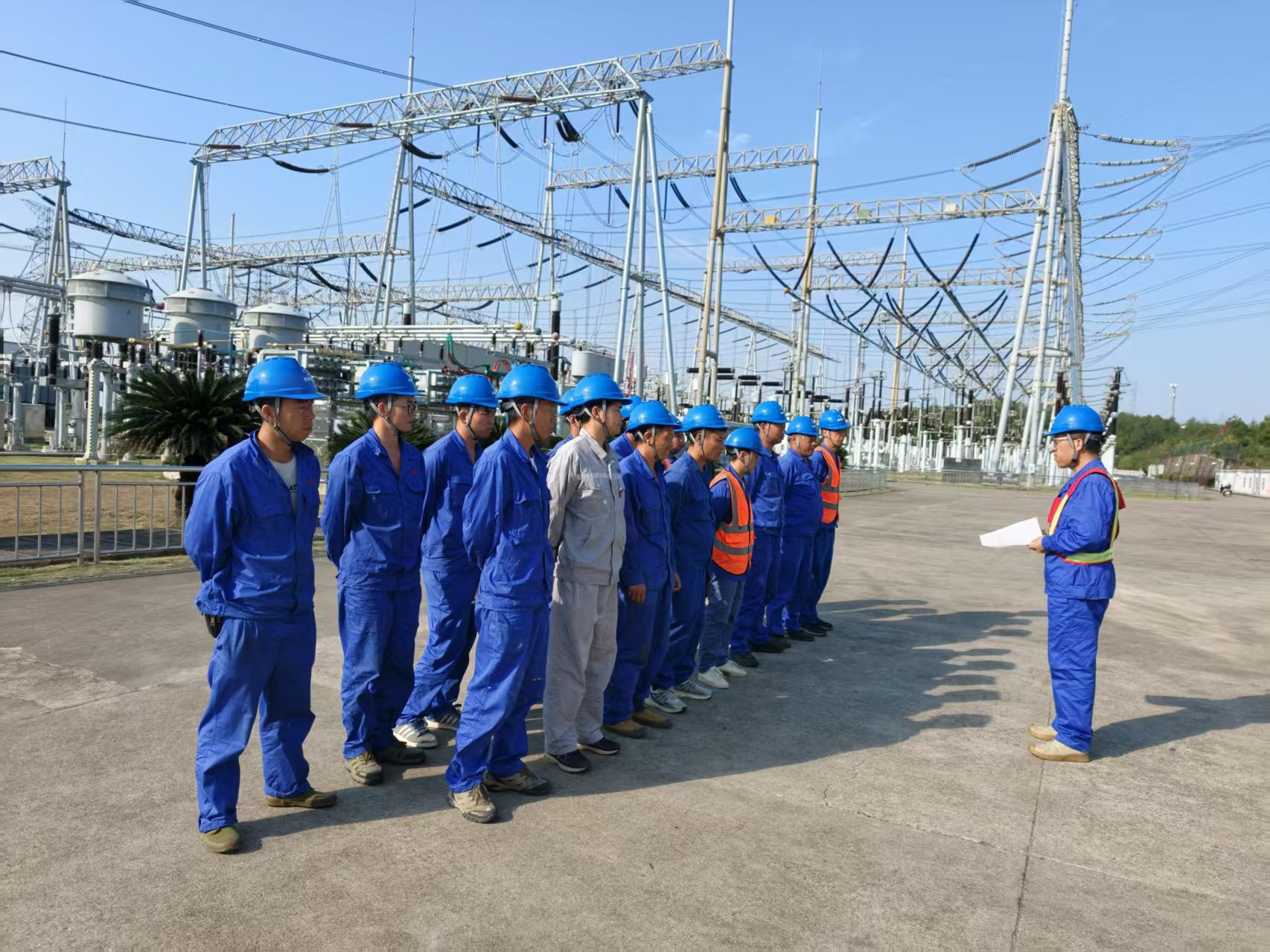

本次作业属于邻近带电区域高风险检修施工,作业面紧邻站内运行间隔,大型起重设备进场、旧互感器拆除、新设备吊装就位、一次引线对接、二次回路拆装等工序交叉开展,安全管控、工艺精度要求高。

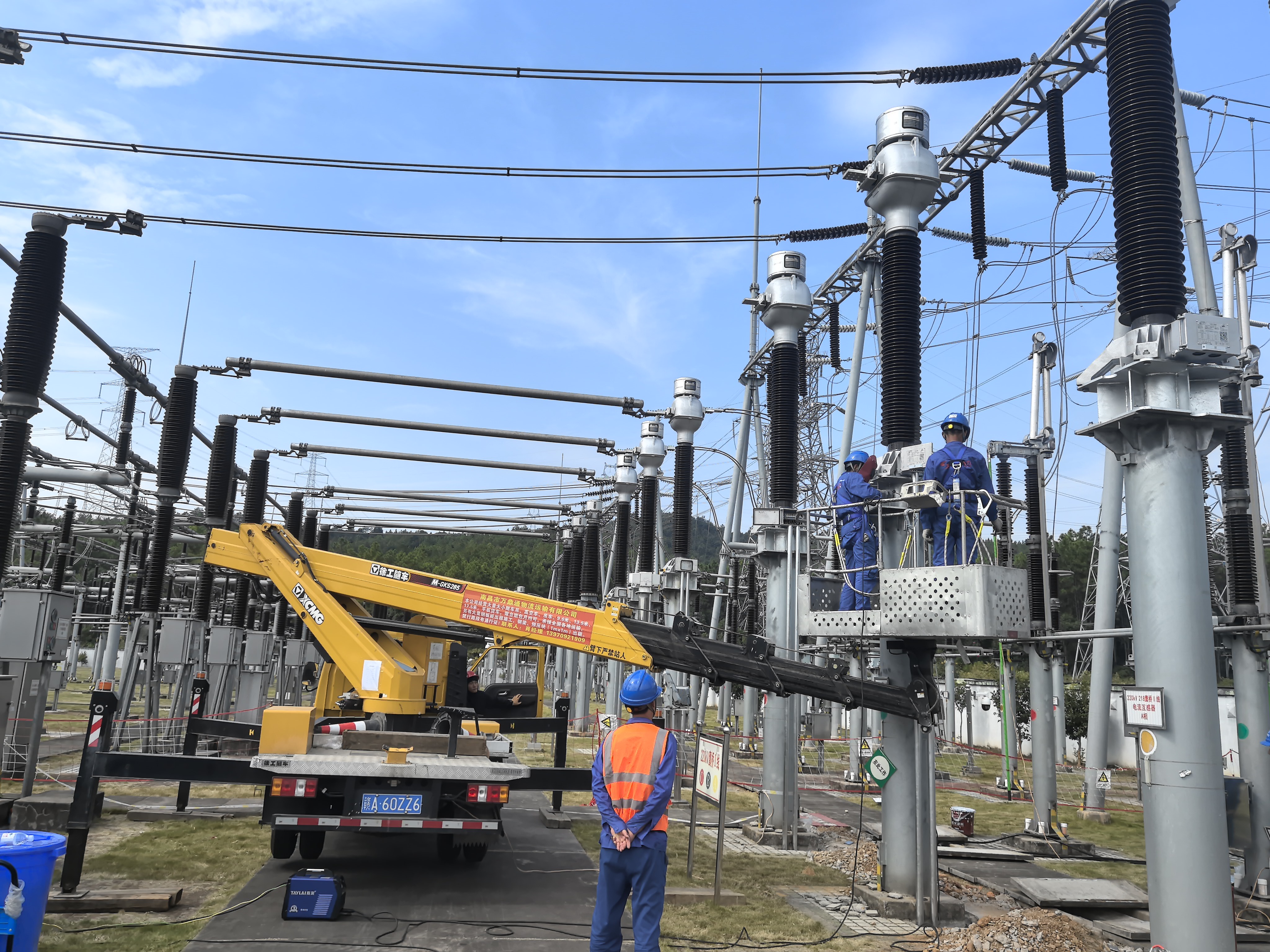

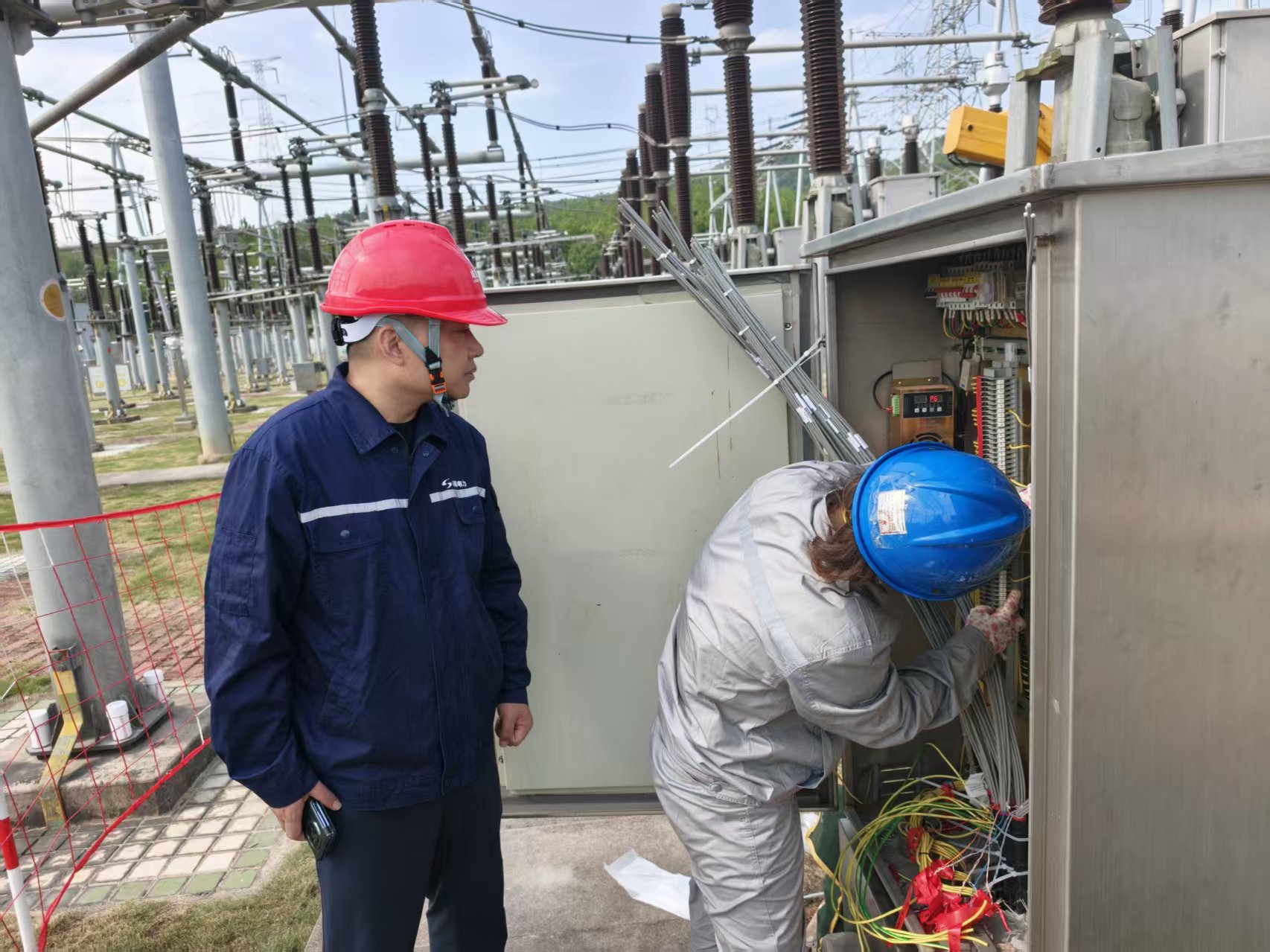

施工期间,成蜀电力集团各项目人员协同作战,严格执行工作票制度与标准化作业流程;起重指挥精准操控吊车,将老旧互感器平稳吊离;新互感器吊装就位后,逐相完成一次引线连接与螺栓力矩复紧;二次人员同步开展电缆敷设、配线核对与回路绝缘检查,确保"芯芯对得上、回路无寄生"。经竣工验收、调度核对无误后,鹰桥 I、II 线一次性送电成功。

“电流互感器是电网保护与计量的‘眼睛’,鹰桥双回线CT更换完成,解决了老旧设备潜在隐患,提升了间隔电流采集精度与保护响应可靠性。”成蜀电力集团项目负责人介绍。本次技改完成后,鹰桥Ⅰ、Ⅱ线220kV间隔一次设备健康水平显著提升,继电保护、电能计量回路运行更加稳定,有效提升鹰潭500kV变电站220kV送出通道抗风险能力,为赣东北电网迎峰保供、新能源消纳提供坚实设备支撑。
