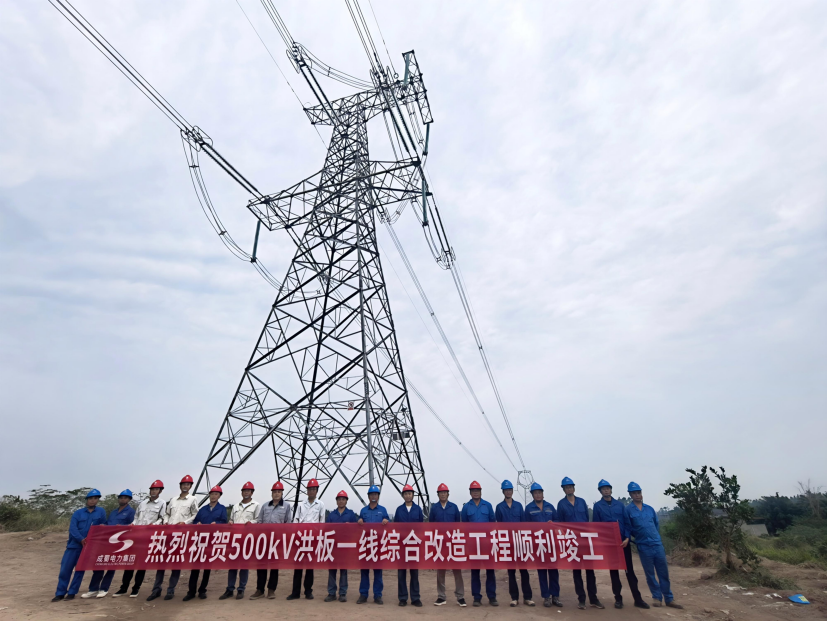

10月2日,在举国同庆新中国华诞之际,500kV洪板一线综合改造工程顺利竣工送电,为祖国生日献上厚重的礼物。本次改造任务按照成蜀电力集团公司的统筹安排,由七公司具体实施。

500kV洪板一线是川渝两地电力互济的重要通道,线路运行多年后,原有设备逐步出现一定的安全运行隐患。为保障电网安全稳定运行,按照四川省电力公司的安排,500kV洪板一线综合改造工程于9月15日-10月1实施,停电时间共16天,时间紧、任务重、安全风险大。

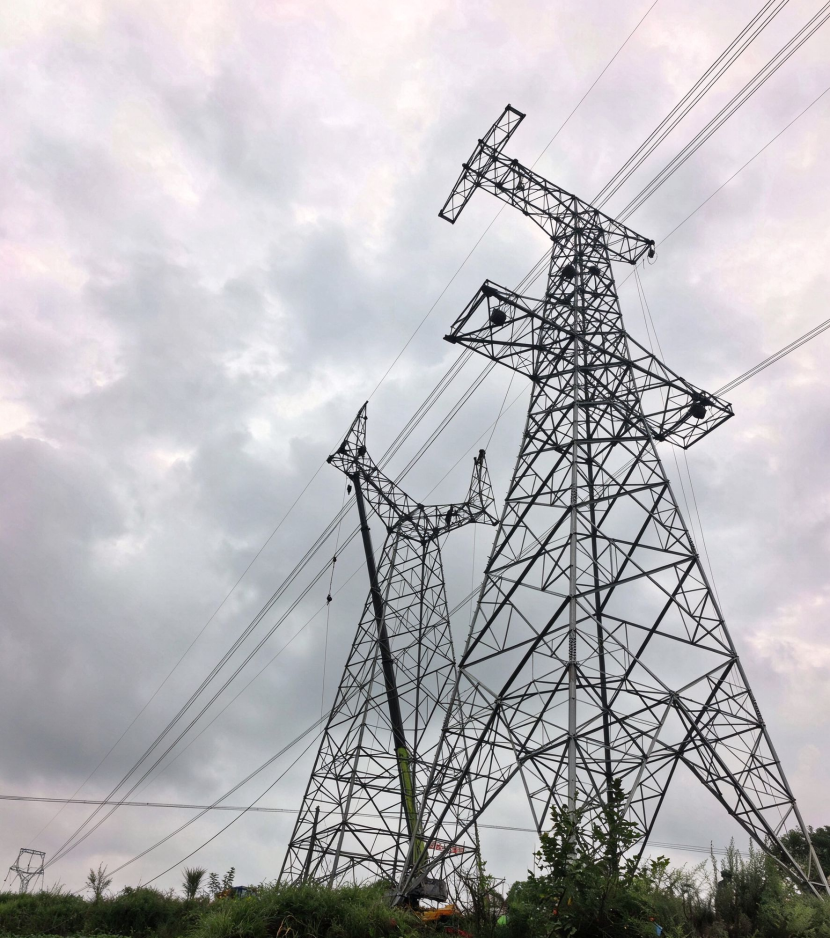

本次改造需要完成拆建铁塔23基、导地线利旧挪线、近十个耐张紧挂线、调整弧垂60余档,其中大部分档段还需要更换金具,工作量大;改造工作高空交叉作业点位多,存在包括跨越蓉遵、隆汉、厦蓉三处高速公路等150处,施工期间还不时遭遇降雨天气,安全风险极大,对项目施工组织、安全管控、工期推进都是极大的考验。

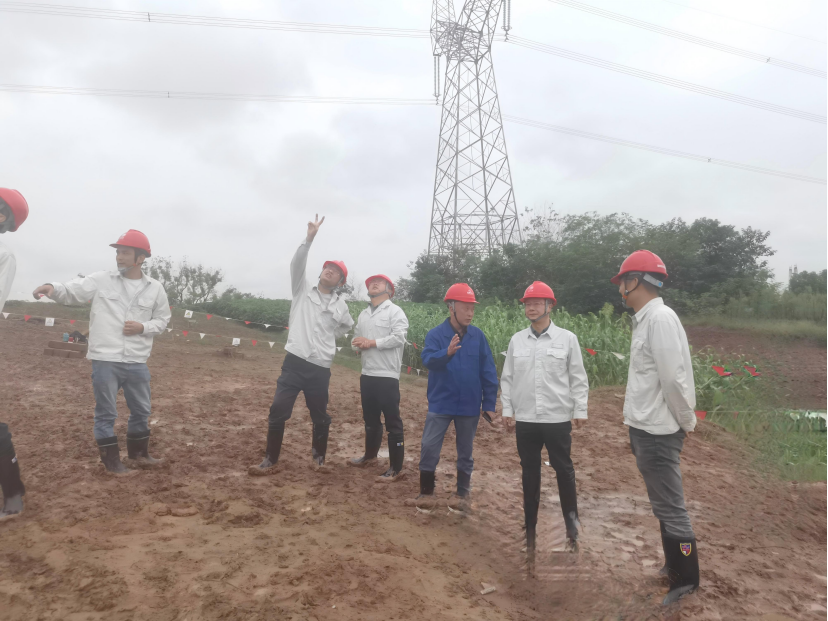

面对诸多挑战,七公司上下联动、全力攻坚,副总经理江明、副主任唐飞等领导全程靠前驻守指挥,分片负责紧抓关键环节,亲自协调破解跨线跨路施工、人员机具调度等各类堵点难点;公司抽调骨干力量组建3支经验丰富的施工队伍,拆分6个专项工作小组,分片推进现场施工。全体参建人员锚定10月1日竣工送电的硬性目标,倒排工期计划,将施工任务细化分解到每一天,坚持每日检查工程进度,复盘总结施工经验,动态优化现场施工组织,不断完善组织、技术、后勤保障措施。

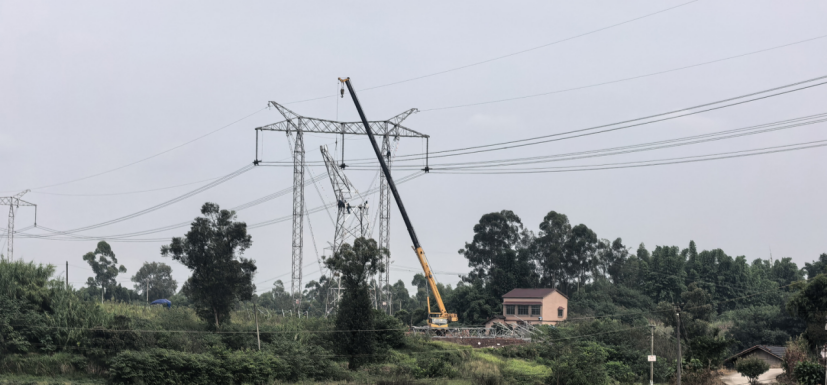

施工高峰期现场投入管理及作业人员300余人,多点同步展开作业,统筹调配各类大型机具,合理排布各班组作业面。项目部把安全管控贯穿施工全过程,严格执行标准化作业要求,落实专项防护方案,做实全员安全技术交底与现场监护,坚持隐患动态排查、闭环整改,有序推进新塔组立、旧塔拆除、导地线改造等关键作业,同时全程严格把控工程质量,最终实现项目安全质量双达标。

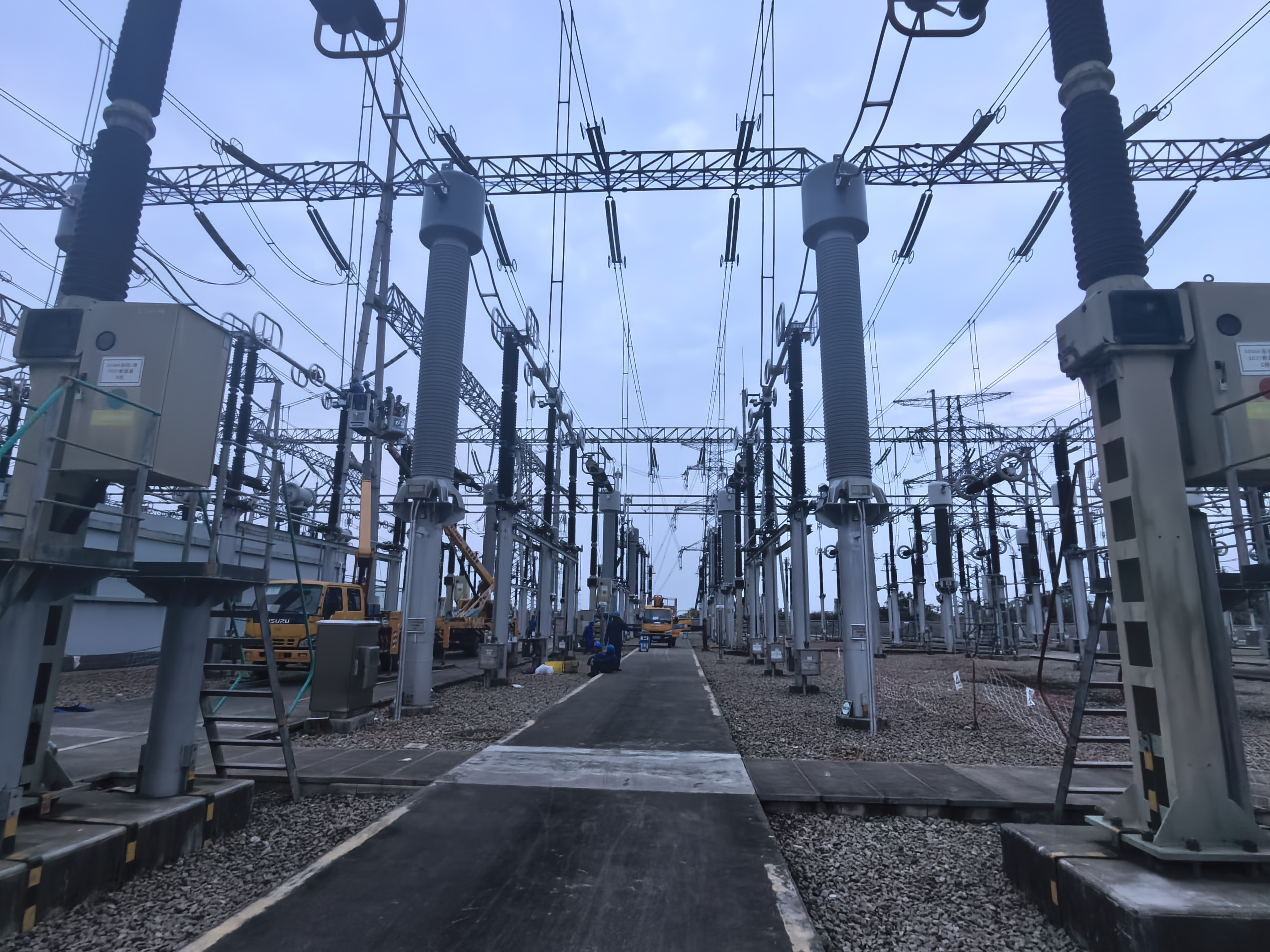

本次工程在国庆前夕按期竣工送电,保障了国庆节日期间川渝电力互济安全可靠运行。500kV洪板一线综合改造工程在短短的16天按计划完成并顺利带电,充分检验了七公司团队面对复杂工况、短时窗口期下大型电网改造项目的施工组织与风险管控能力,彰显了七公司敢打硬仗、勇于担当的团队精神。七公司有信心和决心,去迎接电网建设的一个又一个挑战!
